Este artigo é uma checklist prática de planeamento, não uma especificação de um produto. Confirme funções, interfaces e condições de operação com os fornecedores e responsáveis do projeto.
Um projeto de fechaduras inteligentes para hotel não se resume à escolha da fechadura. É necessário coordenar as condições das portas, os fluxos de hóspedes e equipa, os limites dos sistemas, a instalação e a operação diária.

1. Preparar o enquadramento do projeto
Use esta checklist para estruturar o planeamento e a entrega de um hotel ou projeto semelhante de controlo de acessos comercial. Antes do orçamento ou do levantamento, reúna os dados essenciais.
- Tipo e localização do imóvel, modelo de operação, número de quartos e portas controladas.
- Fases e datas para levantamento das portas, piloto numa sala de amostra, instalação, colocação em serviço e abertura.
- Responsáveis por operações, IT, segurança, compras, instalação e aceitação.
- Acessos atuais, integrações necessárias, horários de trabalho, disponibilidade da rede e manutenção local.
Converta pressupostos em perguntas com responsável e prazo: quem aprova permissões, fornece dados das portas e decide se uma exceção é aceitável?

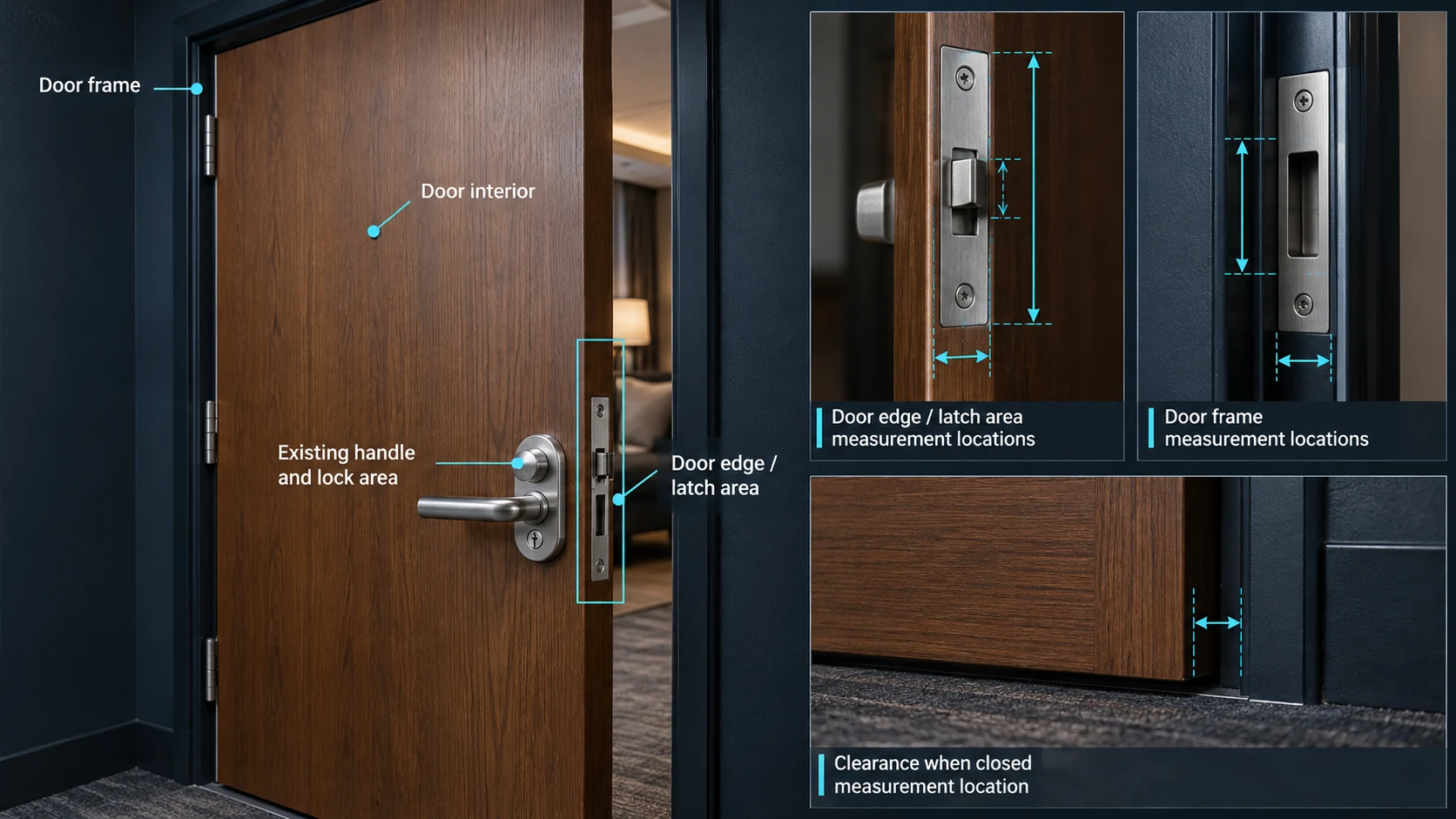

2. Levantar as portas e confirmar compatibilidade
Um imóvel pode ter portas e aros diferentes, mesmo em quartos semelhantes. Observe exemplos representativos e registe as variações.
- Material, espessura, construção e acabamento; aro, chapa-testa, folgas, vedantes e danos visíveis.
- Corpo da fechadura, trinco ou ferrolho, puxador, cilindro, ferragens mantidas, sentido de abertura e fecho.
- Espaço de montagem, obstáculos, alimentação e acesso para serviço ou bateria, se aplicável.
- Condições de ligação se a solução depender da rede e requisitos locais de incêndio, segurança, acessibilidade e específicos do imóvel identificados pelos profissionais responsáveis.

Fotografe o bordo, aro, ferragens e área envolvente, usando uma referência de escala quando útil. Relacione medidas com um quarto ou grupo de portas. Compare os resultados com a configuração e instalação propostas. Assinale medidas por confirmar, construções especiais e alterações necessárias; peça ao fornecedor e instalador que validem a compatibilidade.

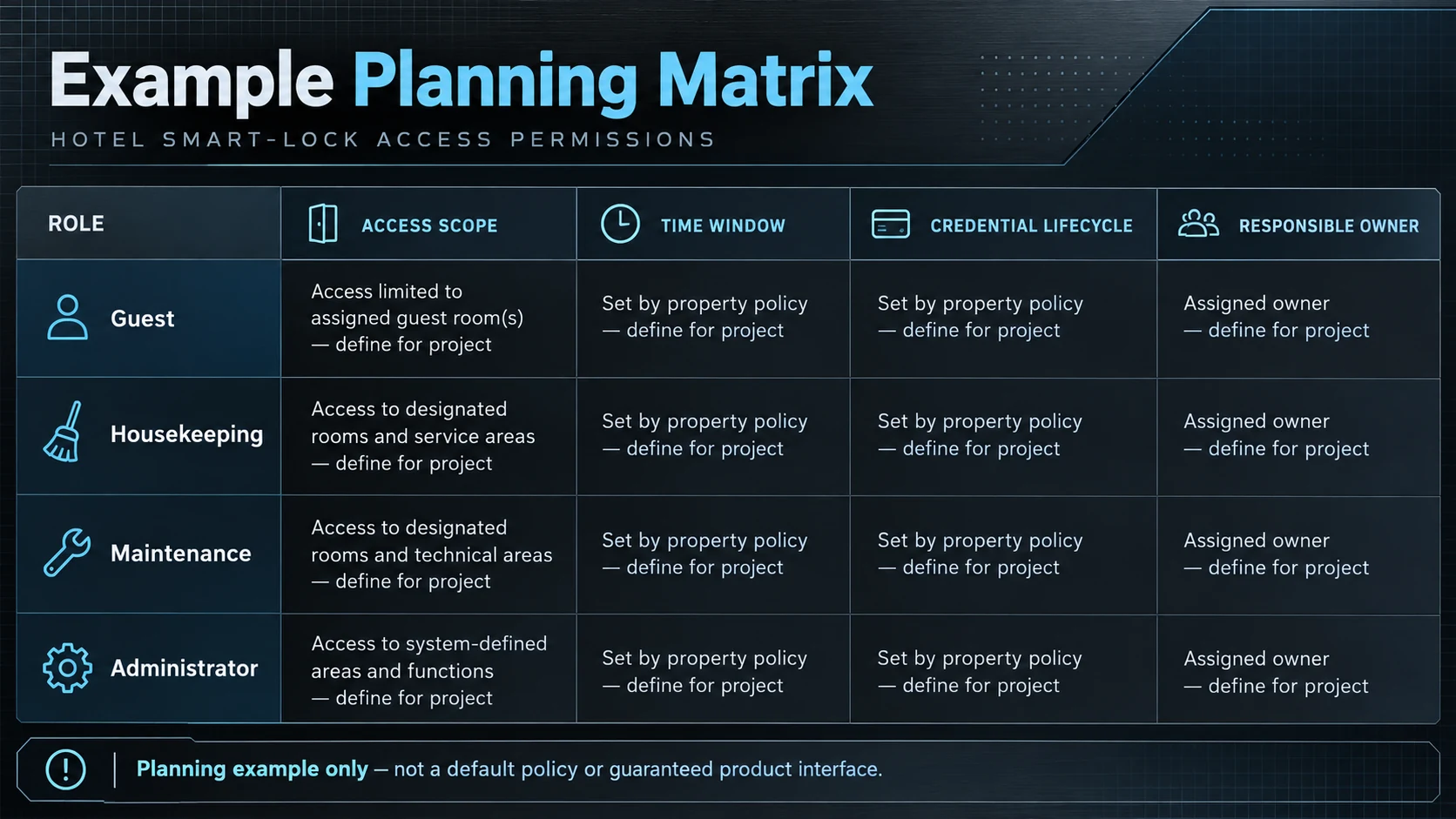

3. Mapear permissões e conectividade
Registe quem precisa de acesso, a que zonas e em que condições: hóspedes, limpeza, manutenção, gestores, prestadores e funções de segurança relevantes.
- Quem cria e aprova credenciais, quando começam, expiram ou são prolongadas.
- Portas e zonas acessíveis por função e tratamento de credenciais perdidas, partilhadas, expiradas ou comprometidas.
- Quem altera permissões, registos disponíveis, quem os consulta e período de retenção segundo as regras do imóvel.

Mapeie componentes ligados, rede ou gateway previstos e responsáveis pela configuração e apoio. Para PMS, credenciais móveis ou outras interfaces, documente o fluxo e confirme o âmbito com ambas as partes. Pergunte o que acontece numa falha de rede, energia, manutenção ou integração. “Ligado” não significa que todos os fluxos continuem disponíveis sem ligação.

4. Executar um piloto numa sala de amostra
Antes de alargar a instalação, escolha um piloto pequeno que represente os principais tipos de porta e inclua pelo menos um caso difícil. Defina participantes, testes, critérios de aceitação e responsáveis.
- Credencial de hóspede: criação, envio, primeira utilização, expiração e revogação; acesso da equipa por horário e função.
- Fecho e trancagem normais; fluxo de integração previsto e escalonamento de apoio.
- Comportamento documentado pelo fornecedor perante falha de rede ou energia e uma exceção acordada.
- Tarefas de serviço de rotina, como verificar estado ou substituir bateria, se aplicável.

Registe configuração, parâmetros, resultados e defeitos por porta-piloto. Resolva problemas, atualize instruções e obtenha validação da equipa de operação e apoio. O piloto valida as condições testadas; não prova que todas as portas sejam iguais.
5. Instalar, colocar em serviço e aceitar
Use o levantamento, a configuração e os resultados do piloto aprovados como referência. Antes dos trabalhos, confirme acesso aos quartos, horários, proteção do local, responsabilidades e reporte de situações inesperadas.
- Por abertura, registe referência do quarto ou porta, configuração, instalador e data de conclusão.
- Registe alterações aprovadas, verificações e resultados de colocação em serviço, problemas, responsáveis e prazos.
- Acorde critérios antes da instalação e verifique operação da porta, fluxos de credenciais e permissões, funções ligadas aplicáveis e exceções por grupo.
- Mantenha falhas visíveis com condições, evidências, medidas temporárias e responsável; encerre após novo teste ou decisão documentada do responsável do projeto.
Em entregas grandes, use etapas de aceitação para rever pendências antes de avançar para o grupo seguinte. Para uma verificação porta a porta, consulte também a checklist de aceitação da instalação.

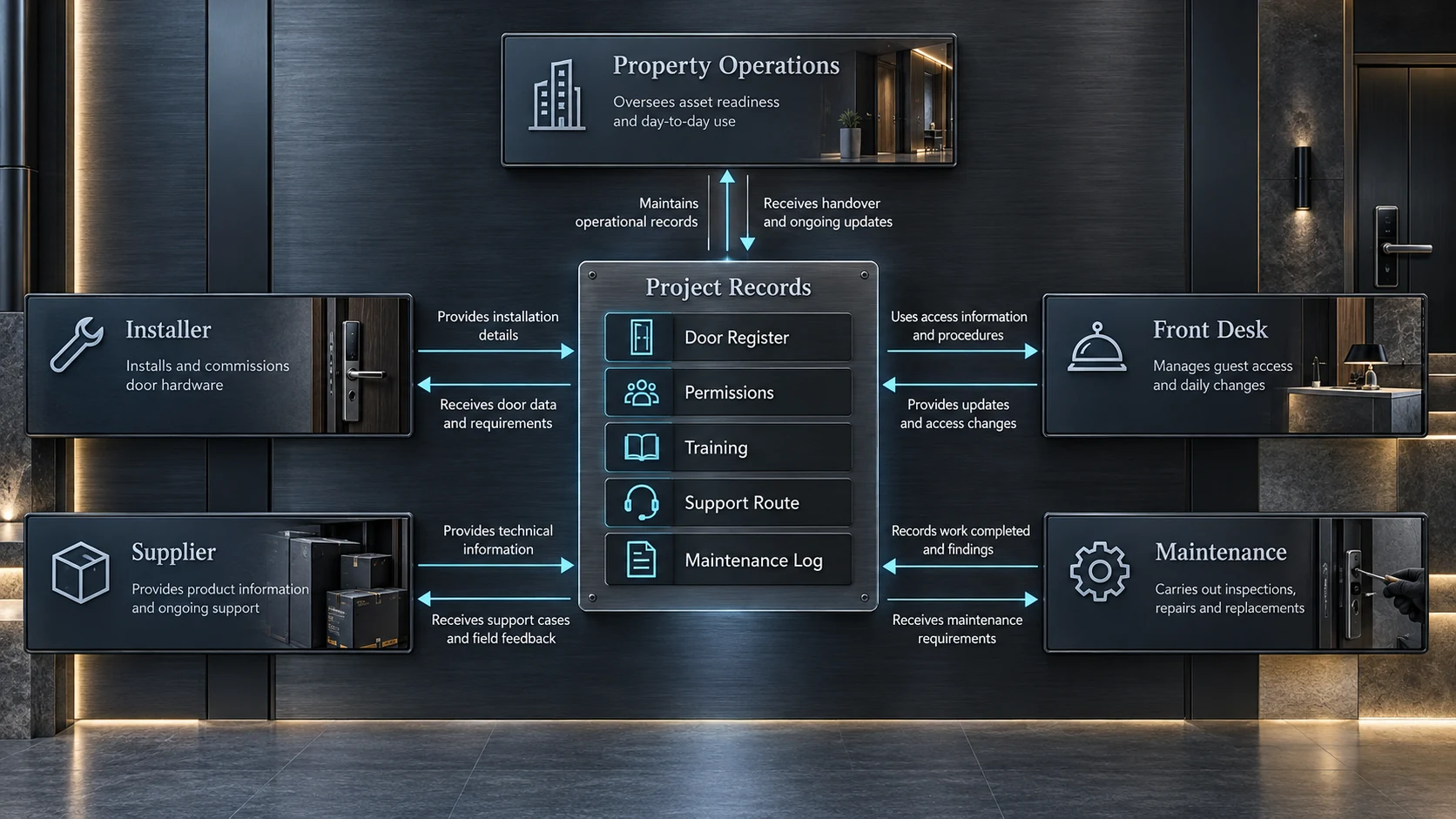

6. Fazer a entrega e formar as equipas
Defina o pacote de entrega e o responsável antes do fim da instalação. A equipa do imóvel deve saber administrar e apoiar o sistema antes da operação normal.
- Registo final de portas e dispositivos, quartos, configurações aprovadas, registos instalados e diferenças.
- Funções de administração, procedimentos de credenciais, controlo de alterações e instruções dos fluxos comuns.
- Contactos do fornecedor e instalador, escalonamento e horários acordados, garantia, peças e serviços confirmados nos documentos.
- Tarefas e intervalos de manutenção, registos a manter e pendências com responsáveis e prazos.

Forme por função: receção, limpeza, manutenção e administradores praticam os procedimentos relevantes. Registe presenças e confirmação da formação.
7. Planear operação e manutenção
Atribua a responsabilidade pelas verificações regulares e ajuste o plano ao hardware, software e horário do imóvel.
- Rever exceções de acesso, operações falhadas e pedidos de serviço.
- Verificar bateria ou energia apenas quando existe indicação fiável; substituir peças segundo o procedimento documentado.
- Atualizar utilizadores, credenciais e permissões quando mudam equipas ou necessidades.
- Rever rede, gateway ou integração quando aplicável; registar manutenção, alterações e falhas recorrentes.
O feedback inicial pode revelar portas a ajustar, procedimentos pouco claros ou permissões desadequadas. Encaminhe problemas para operações, fornecedor de portas, fechaduras, rede ou integração. Não altere uma configuração para ocultar um problema físico sem apurar a causa.
8. Pedir uma consulta de projeto
Prepare o tipo de imóvel, número estimado de portas, fotografias ou desenhos, calendário, fluxos atuais, pressupostos de ligação, integrações e dúvidas pendentes. Contacte a equipa WAFU para pedir uma consulta. Qualquer configuração, compatibilidade, integração ou apoio proposto deve ser revisto face às portas e necessidades reais antes de se tornar um compromisso de projeto.
Pedir uma consulta de projeto
Partilhe o tipo de imóvel, número estimado de portas, dados das portas, calendário e questões de integração.
Consulte também a página de aplicação para hotéis para conhecer o contexto.
